MBR 설치 숙달: 폐수 시스템 전문가의 중요 현장 프로토콜
저는 23년 동안 멤브레인 생물반응기를 설계하고 시운전하면서 -부적절한 멤브레인 카세트 간격이나 결함이 있는 투과 배관과 같은-한 번의 설치 감독으로 인해 어떻게 되돌릴 수 없는 오염이 발생하고 유속이 40~60% 감소하며 조기 교체 비용으로 50만 달러 이상의 비용이 발생할 수 있는지를 문서화했습니다.MBR은 생물학적, 수력학적, 막 시스템의 초정밀 통합을-요구합니다. 다음은 공급업체 매뉴얼에서 거의 다루지 않는 철저한 테스트를 거친-설치 필수 사항입니다.

I. 설치 전-: 창고를 넘어 유역 준비까지
1.1 멤브레인 재료 및 구성 검증
산업 시스템과 도시 시스템:
- PVDF 멤브레인지방자치단체의 적용을 지배하지만 기름/그리스{0}}가 함유된 음식물 폐수(>50 mg/L FOG)에서는 치명적인 실패를 겪습니다. 도축장이나 정유소의 경우,PTFE 멤브레인소수성 표면을 사용하는 것은-협상할 수 없습니다. 낙농 공장 개조로 인해 PVDF 플럭스가 3개월 만에 80% 감소했습니다. PTFE는 25LMH 이상 지속-수정 후.
카세트 방향:
- 병렬 흐름(끝-대-헤더 정렬) 데드존을 최소화하지만 유역 너비의 1.2배가 필요합니다.
- 시리즈 흐름(엇갈린 헤더)는 좁은 유역에 적합하지만 플럭스 불균형이 15~20% 발생할 위험이 있습니다. 레이아웃을 마무리하기 전에 세면대 치수를 레이저-스캔하세요.
1.2 생물반응기 컨디셔닝: 간과된 촉매
활성 슬러지 파종:
- 막 담그기 72시간 전에 작동 중인 생물반응기에서 2,500~3,000mg/L MLSS를 주입합니다.-
- 중요 매개변수: F/M 비율 0.05~0.1kg BOD/kg MLSS/일. 비율이 높을수록 시운전 중에 돌이킬 수 없는 기공 막힘이 발생합니다.
사전{0}}통기 보정:
- 미세{0}}버블 디퓨저는 유역 전체에서 ≥2.0mg/L DO를 달성해야 합니다-~ 전에막 침수. DO 기울기가 0.8~4.2mg/L-멤브레인에서 비대칭적으로 오염되었기 때문에 전자 공장 가동이 실패했습니다.
설치 전-확인 체크리스트:
| 검문소 | 수락 임계값 | 검증 도구 | 편차의 결과 |
|---|---|---|---|
| 콘크리트 유역 평탄도 | 3mm/m² 이하 | 레이저 레벨 + 직선 모서리 | 멤브레인 카세트 응력 골절 |
| 파이프 잔해물 침투 | Zero particulates >50 µm | 내시경 + 흰장갑 테스트 | 헤더 차단, 플럭스 붕괴 |
| MLSS 농도 | 2,500±300mg/L | 휴대용 TSS 분석기 | 시운전 중 바이오매스 충격 |
| 잔여 건설 화학 물질 | 염소<0.1 ppm, oils ND | Hach DR900 색도계 | 막 산화/표면 오염 |

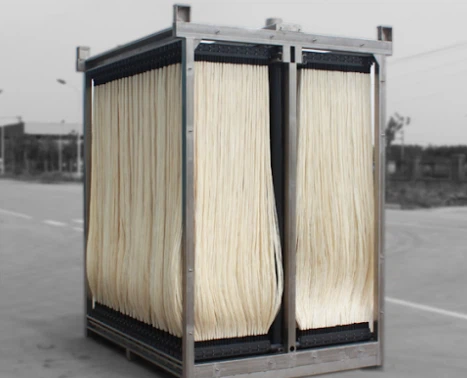

II. 멤브레인 카세트 설치: 수술용 정밀 프로토콜
2.1 취급 및 침수: $10,000의 실수 방지
- 크레인 리프팅: 4-포인트 부착이 가능한 스프레더 바를 사용하세요. 단일 지점 리프트 굴곡 프레임 >2도, 뒤틀림 섬유 정렬.

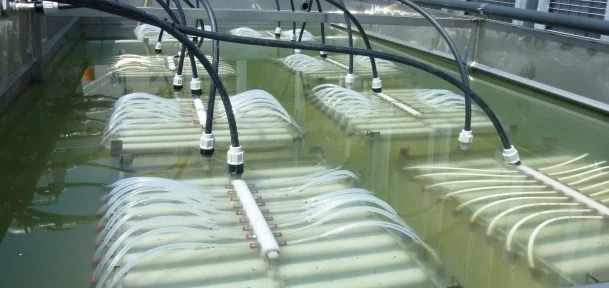

- 침수율: 0.3m/분으로 하강합니다. 속도가 빠르면 에어 포켓이 갇히게 되어 부력-으로 인한 프레임 충돌이 발생합니다.
- 긁힘 방지 패딩-: 세면대 바닥이 연마 마감 처리된 경우 프레임 아래에 30mm EPDM 매트를 배치합니다.
2.2 레벨링 및 간격: 형상에 따라 성능이 결정됩니다.
- 레벨 공차: <2 mm/m (디지털 경사계를 통해 확인).
- 카세트 간-간격: 공기정련 균일성을 위해 최소 100mm. 상하이의 WWTP에서는 70mm 간격으로 인해 중앙 카세트의 마모가 30% 감소했습니다.
- 벽 간격: 와류 오염을 방지하기 위해 최소 200mm.

III. 배관 및 계측: 숨겨진 유압 트랩
3.1 투과 배관 - 조용한 플럭스 킬러
- 경사: 포집헤더 방향으로 0.5도 위쪽으로 에어로킹을 방지합니다.
- 속도: 1.0~1.5m/sec를 유지합니다. 0.8m/초 미만의 속도는 슬러지 침전을 촉진합니다. >2.0m/sec는 PVDF 섬유를 침식합니다.
- 맥동 감쇠기: 펌프 스트로크 빈도가 45Hz를 초과하는 경우 섬유 피로를 방지하기 위해 설치하십시오.
3.2 대기 정련 시스템 통합
- 매니폴드 밸런싱: 카세트 열마다 조정 가능한 오리피스가 필수입니다. 현장 측정 결과 공기 흐름 변화가 <5%로 표시되어야 합니다.
- 파이프 재질: 사용SCH 80 CPVC오존-저항성 항공 노선용. 오존처리를 사용하면 표준 PVC는 18개월 이내에 균열이 발생합니다.
IV. 시운전: 72-시간 생산-또는 중단 프로토콜
1단계:막 컨디셔닝(0~24시간)
- 유량: 50% 설계 플럭스(예: 공칭 30 LMH에 대해 15 LMH)
- 통기: 연속적인 거친 버블(카세트당 50 Nm³/hr)
- 투과하다: 생물반응기로 재순환-아직 방전되지 않았어
2단계:바이오매스 적응(24~48시간)
- 80% 설계에 도달할 때까지 플럭스를 시간당 5LMH씩 증가시킵니다.
- 15분마다 TMP를 모니터링합니다. ΔP >0.3bar/시간인 경우 중단
3단계:안정화(48~72시간)
- 목표 흐름 + 이완 주기 유지(9분 여과 / 1분 일시 중지)
- 성능 합격/불합격: TMP 안정성 ±0.05bar/시간
V. 치명적인 오류 방지:-설치 후 안전 조치
5.1 멤브레인 파킹 프로토콜(>48시간 유휴 기간)
- 젖은 주차: 200ppm NaHSO₃ 용액(pH 3.5~4.0)에 담근다.
- 드라이 파킹: 구연산 1,000ppm + N2 퍼지로 Flush
5.2 첫 90일 유지 관리 잠금
- 일일: TMP, Flux, MLSS, COD 제거효율 기록
- 주간: 35도에서 0.1% 구연산 CIP (TMP가 안정하더라도)
- 월간 간행물: 섬유 건전성 테스트 (압력 감쇠 <5%/min)

6. 장기-장기 성능 최적화
중요한 데이터 상관관계:
- 슬러지 점도와 플럭스: MLSS >12,000 mg/L는 1,000 mg/L 증가당 0.5 LMH의 유속 감소가 필요합니다.
- 온도 보상: 투수성은 15도 이하에서는 1도당 2%씩 감소합니다. -따라서 SADm을 증가시킵니다.
